Побудувати власний будинок — один з найбільших проєктів у житті більшості людей. І один з найдорожчих. Хтось починає з проєкту і приходить до ділянки. Хтось — навпаки. Хтось довіряє все підряднику і отримує результат, хтось — тільки рахунки без результату.
Будівництво будинку під ключ або самостійна координація — у будь-якому випадку потрібно розуміти послідовність і логіку процесу. Без цього легко переплатити, затягнути терміни або отримати проблеми, які виявляться тільки через рік після заселення.

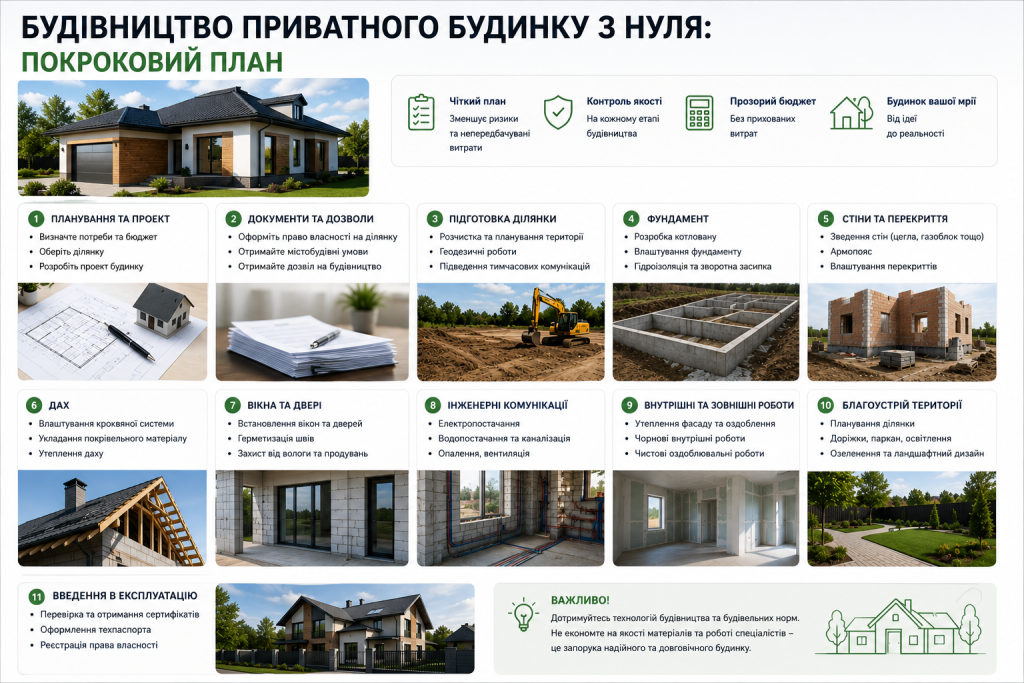

Етап 1. Ділянка: що перевірити до покупки
Все починається з ділянки. Але її вибір — не просто про розмір і ціну. Перед покупкою варто перевірити кілька критичних речей.
- Цільове призначення — ділянка має мати код 02.01 (для індивідуального житлового будівництва). Сільськогосподарська земля або ділянка для садівництва потребують зміни цільового призначення.
- Кадастровий номер — без нього ділянку не можна оформити у власність і не можна отримати будівельний паспорт.
- Геологія та ґрунтові води — тип ґрунту визначає тип фундаменту. Без геологічного дослідження можна помилитися з фундаментом і платити за наслідки роками.
- Комунікації — чи є поряд електрика, вода, газ і каналізація. Підключення до мереж — окремі витрати, які можуть суттєво збільшити бюджет.
- Обмеження і обтяження — перевіряйте публічну кадастрову карту на наявність охоронних зон, сервітутів і обмежень забудови.
Ігнорування будь-якого з цих пунктів до покупки перетворюється на суттєві витрати або юридичні проблеми після.
Етап 2. Проєкт і документи
Будівництво приватного будинку без проєкту — це будівництво навмання. Навіть для простого одноповерхового будинку проєктна документація необхідна і як технічне завдання для будівельників, і як підстава для отримання будівельного паспорта.
Послідовність документального оформлення:
- Отримання будівельного паспорта — через Дію або ЦНАП, безкоштовно, 10 робочих днів.
- Розробка проєкту — готовий типовий (від 5 000 грн) або індивідуальний (від 50 000 грн).
- Подача повідомлення про початок будівельних робіт — через Дію, реєстрація 1 день.
- Після завершення будівництва — декларація про готовність об’єкта і реєстрація права власності.
«Будинок без документів — це нерухомість, яку не можна продати, подарувати або передати у спадок без суду. Документи — не бюрократія, а частина цінності будинку.»
Етап 3. Підготовка майданчика і фундамент
Перед початком будівельних робіт майданчик готують: знімають родючий шар ґрунту, розчищають, роблять розбивку за проєктом. До початку зведення коробки прокладають підземні комунікації — водопровід і каналізацію до глибини промерзання (0,8–1,5 м залежно від регіону), закладають кабель-канали для електрики.
Фундамент — перша і найважливіша конструктивна робота. Тип вибирають за ґрунтом і вагою будинку:
- стрічковий — для цегляних, блокових і кам’яних будинків на стабільних ґрунтах;
- плитний — для слабких, пучинистих або вологих ґрунтів;
- стовпчастий — для легких каркасних будинків.
Бетон набирає розрахункову міцність 28 діб. Кладку стін починають тільки після цього терміну.
Етап 4. Коробка будинку: стіни і перекриття
Стіни — це вибір між швидкістю, ціною і теплоізоляцією. Основні матеріали для приватного будівництва в Україні:
| Матеріал | Швидкість | Теплоізоляція | Орієнтовна ціна коробки за м² |
|---|---|---|---|
| Газобетон | Висока | Добра | від 8 000 до 12 000 грн/м² |
| Керамічний блок | Середня | Відмінна | від 10 000 до 15 000 грн/м² |
| Цегла | Низька | Середня (потребує утеплення) | від 12 000 до 18 000 грн/м² |
| Каркас (SIP) | Дуже висока | Відмінна | від 7 000 до 12 000 грн/м² |
Після зведення стін монтують перекриття — залізобетонні плити, монолітне перекриття або дерев’яні балки. Перекриття несе навантаження від наступного поверху або даху і є одним з найбільш відповідальних конструктивних елементів.
Етап 5. Покрівля
Дах зводять одразу після перекриття — щоб захистити конструкцію від опадів. Покрівельні роботи включають:
- монтаж кроквяної системи;
- укладання гідро- і пароізоляції;
- утеплення (мінвата або ЕППС);
- монтаж покрівельного покриття (металочерепиця, гнучка черепиця, профнастил).
Після завершення покрівлі будівля захищена від погоди і можна переходити до монтажу інженерних систем.
Етап 6. Інженерні системи
Це один з найбільш технічно складних етапів будівництва будинку. Всі системи монтуються до початку чорнового оздоблення — після штукатурки переробляти проводку або труби надзвичайно дорого.
До інженерних систем входять:
- опалення (котел, труби, радіатори або тепла підлога);
- водопостачання і каналізація всередині будинку;
- електропроводка (розводка, щиток, заземлення);
- вентиляція і за потреби рекуперація;
- слабкострумові системи — інтернет, відеоспостереження, сигналізація.
«Інженерні системи — це те, що ви не бачите після ремонту, але відчуваєте щодня. Економія тут завжди обертається незручностями.»
Етап 7. Чорнові та оздоблювальні роботи
Чорновий етап: штукатурка стін, стяжка підлоги, монтаж вікон і дверних блоків. Після висихання стяжки і штукатурки — чистове оздоблення: плитка, ламінат, фарбування, підвісні стелі, встановлення сантехніки і фінішної електрики.
Порядок оздоблення — зверху вниз: спочатку стеля, потім стіни, наостанок підлога. Так уникають пошкодження вже готових поверхонь.

Що можна зробити самостійно і як не переплатити
Не весь обсяг робіт потребує залучення підрядника. Частину можна виконати самостійно, суттєво заощадивши.
Що реально зробити без спеціальної кваліфікації:
- прибирання і підготовку майданчика;
- оздоблювальні роботи — фарбування, поклейка шпалер, встановлення плінтусів;
- ландшафтні роботи — планування ділянки, газон, доріжки;
- утеплення горища мінватою.
Що обов’язково потребує фахівців:
- проєктні та геологічні роботи;
- фундамент — без досвіду ризик помилки надто високий;
- електрика і газ — нормативно вимагають ліцензованих виконавців;
- покрівля на висоті — питання безпеки.
Як не переплатити підрядникам:
- Завжди порівнюйте кошториси від двох-трьох підрядників з однаковим переліком робіт — різниця 30–50% між пропозиціями норма для ринку.
- Фіксуйте в договорі матеріали, обсяги і терміни — зміна будь-якого параметра в процесі автоматично збільшує вартість.
- Не платіть більше 30% передоплати — стандартна схема: передоплата, платіж після виконання етапу, розрахунок після здачі.
- Контролюйте якість поетапно, а не тільки в кінці — фундамент після заливки не переробити.
- Резервуйте 10–15% бюджету на непередбачені витрати — вони є завжди.
Будівництво будинку — процес, де підготовка і правильна послідовність вирішують більше, ніж бюджет. Добре спланований будинок з грамотним підрядником і чітким договором — це не удача, а результат правильних рішень на кожному етапі.
